Lavori pubblici a Ferrara dal 22 novembre 2021

112

Proseguono gli interventi su edifici pubblici, ponti, semafori, illuminazione, sottoservizi

FERRARA – Di seguito alcuni aggiornamenti relativi a lavori pubblici e provvedimenti di viabilità attualmente in corso o previsti dal 22 novembre 2021 nel territorio comunale di Ferrara, condotti sotto la supervisione dei tecnici e degli operatori del Settore Opere pubbliche e Patrimonio del Comune di Ferrara.

EDILIZIA

– Interventi di riqualificazione alla palestra comunale di Pontelagoscuro
Nell’ambito del programma comunale di manutenzione degli impianti sportivi, sono in corso interventi di rifacimento del manto di copertura e di riqualificazione alla palestra comunale di Pontelagoscuro in via Venezia. La spesa complessivamente prevista per l’intervento è di 150mila euro.

– In corso la realizzazione di impianti antintrusione e videosorveglianza negli edifici scolastici comunali
Proseguono gli interventi di realizzazione di impianti antintrusione e videosorveglianza negli edifici scolastici di proprietà del Comune di Ferrara, affidati alla ditta ‘Chiarati Sistemi srl’ di Ferrara. I lavori proseguiranno per tutto il 2021. Importo totale dell’appalto 100.000 euro finanziato con fondi del Comune di Ferrara.

– Risanamento conservativo e messa a norma del Complesso Boldini
Proseguono i lavori per il risanamento conservativo e la messa a norma del complesso Boldini che hanno preso il via a maggio 2021, a cura del Comune di Ferrara. A oggi sono state eseguite tutte le demolizioni e le rimozioni previste dal progetto, sono stati rimossi tutti gli impianti, compresi quelli termomeccanici, e sono state eseguite indagini specialistiche sulle condizioni dei solai. Al momento sono in corso le opere di consolidamento delle capriate della sala Boldini.

– In corso l’opera di riqualificazione della Cittadella dello Sport
Sono in corso da giugno 2021 i lavori, programmati dal Comune di Ferrara, per la riqualificazione e il miglioramento funzionale della Cittadella dello Sport tra via Porta Catena e via Canapa. I primi interventi, attualmente in corso, riguardano il pattinodromo, il campo scuola e il velodromo e centro tennistico.

– Lavori di ripristino e miglioramento sismico dell’Ippodromo comunale di Ferrara
Sono partiti il 22 marzo 2021 i lavori di ripristino e miglioramento sismico dell’Ippodromo comunale di Ferrara. Gli interventi sono stati affidati dal Comune di Ferrara alla ditta Cooperativa Edile Artigiana (di Parma) e la durata prevista dei lavori è di 150 giorni.

PARCHI SICURI
– Un servizio igienico pubblico autopulente all’interno del parco Marco Coletta

Nell’ambito degli interventi comunali per il decoro e la sicurezza delle aree di verde urbano, sono in corso le opere edili necessarie all’installazione di un servizio igienico pubblico autopulente all’interno del parco Marco Coletta a Ferrara. Il servizio sarà posizionato nell’area tra il nuovo campo sportivo e il chiosco.

ILLUMINAZIONE PUBBLICA, IMPIANTI SEMAFORICI E SMART CITY

– In corso l’ammodernamento dell’intera rete comunale di illuminazione pubblica – AGGIORNAMENTO del 19 novembre 2021
Proseguono i lavori relativi agli interventi iniziali di riqualificazione energetica e impiantistica degli impianti di pubblica illuminazione, previsti nel “Servizio di rendimento energetico degli impianti di pubblica illuminazione  e semaforici del Comune di Ferrara”, affidato ad Hera Luce S.r.l.

Dall’inizio dei lavori ad oggi sono stati sostituiti circa 7.840 apparecchi illuminanti e 1.990 sostegni.
Nella SETTIMANA DEL 22 NOVEMBRE 2021 i lavori proseguiranno nelle seguenti aree:
1) Via Vene di Bellocchio,  Via Valle Mantello, Via Valle Gallare, Via Valle Fattibello e limitrofe – Loc. Villa Fulvia, con la realizzazione delle opere elettriche (pali, linee, apparecchi illuminanti, ecc…) necessarie al rifacimento complessivo del vecchio impianto;
2) Via Trotti Mosti, Via Canonici, Via Ungarelli, Via G. Recchi e Via Putinati con le opere civili (cavidotti, plinti, pozzetti, ecc.) necessarie alla posa dei componenti, per la realizzazione dei nuovi impianti;
3) Via Vene di Bellocchio, Via Valle Mantello, Via Valle Gallare e limitrofe – Loc. Villa Fulvia con le opere civili (cavidotti, plinti, pozzetti, ecc.) necessarie alla posa dei componenti, per la realizzazione dei nuovi impianti;
4) Via Trotti Mosti, Via Canonici, Via Ungarelli, Via G. Recchi e Via Putinati con la realizzazione delle opere elettriche (pali, linee, apparecchi illuminanti, ecc…) necessarie al rifacimento complessivo del vecchio impianto;
5) Via Pomatelli, Via Compagnoni, Via Cattaneo e Via Canonici con la realizzazione del ripristino dei manti stradali.
Le opere non dovrebbero comportare rallentamenti alla viabilità ordinaria.

– In corso anche l’ammodernamento degli impianti semaforici AGGIORNAMENTO del 19 novembre 2021
Procedono
 i lavori di ammodernamento degli impianti semaforici presenti sul territorio comunale, facenti capo a 50 intersezioni semaforizzate, affidati sempre a Hera Luce Srl.
Nella SETTIMANA DEL 22 NOVEMBRE 2021 i lavori proseguiranno nelle seguenti aree, con attività di verifica cavidotti, infilaggio cavi elettrici e di segnale, collegamento ed installazione nuove apparecchiature:
1) Impianto 14S – intersezione VIALE IV NOVEMBRE – VIA CASSOLI.
Le opere comporteranno lo spegnimento temporaneo dell’impianto interessato dall’intervento per circa 3/4 ore, durante l’attività di sostituzione del regolatore elettronico, per il restante lasso di tempo l’impianto funzionerà in maniera ordinaria.
Durante lo spegnimento verranno adottate tutte le misure previste dal Codice della Strada per dette situazioni, oltre ad eventuale ausilio della Polizia Municipale ove ritenuto necessario.
Si precisa inoltre che in occasione dei lavori, su alcuni impianti, potrebbero venire modificate le fasi semaforiche e la modalità di chiamata del verde per pedoni e ciclisti, al fine di implementare la sicurezza generale di funzionamento.
Le opere non dovrebbero comportare rallentamenti alla viabilità ordinaria.

IMPIANTI SMART CITY AGGIORNAMENTO del 19 novembre 2021
Sono in corso i lavori per la realizzazione della nuova rete smart city Ferrara. Gli interventi prevedono la posa di una nuova rete in fibra ottica, della lunghezza complessiva pari a 13 km, a cui saranno interconnessi n.12 Access Point Wi Fi, n.4 Totem informativi, n.25 nuove telecamere di videosorveglianza, n.5 edifici Comunali e n.40 nodi di rete, predisposti per future possibili espansioni ed implementazioni. Ove necessario saranno previste opere edili di rifacimento cavidotti e pozzetti per il contenimento delle nuove linee elettriche di alimentazione e segnale.
Nella SETTIMANA DEL 22 NOVEMBRE 2021: i lavori proseguiranno in viale Cavour e corso Isonzo.

INTERVENTI DI SCAVO A CURA DI HERA E INRETEAggiornamento del 19 novembre 2021

Questo l’elenco dei lavori in corso a cura di Hera spa e Inrete spa (eseguiti in accordo con l’Ufficio Scavi del Comune di Ferrara), per la posa di nuove condotte in diverse zone del territorio comunale:
via F. Gandini: posa di condotte del teleriscaldamento;

via Verga: posa condotte del teleriscaldamento;

via Bardellini: posa condotte del teleriscaldamento;

via Bologna, da via Aeroporto a via Foro Boario: posa di condotte del teleriscaldamento;

via Stefani: posa di condotte del teleriscaldamento;

Via Battara: posa condotte del teleriscaldamento;

Via XXI Giugno: posa condotte del teleriscaldamento;

Via Amanti – posa nuova condotta idrica

Via Golena – Posa nuova condotta gas

Via Panaro – posa nuova condotta fognaria

INTERVENTI DI SCAVO A CURA DI TIM/FiberCop – Aggiornamento del 19 novembre 2021

Sono in corso interventi, a cura delle Società TIM / FiberCop, per la posa di nuovi impianti teefonici in diverse vie del territorio comunale di Ferrara. I lavori prevedono scavi con tecniche innovative (minitrincea e sonde che eseguono la trivellazione orizzontale sotterranea teleguidata) e brevi tratti di scavo tradizionale, in modo tale da arrecare il minor disagio possibile ai residenti e alla viabilità. Gli interventi sono programmati e condotti da Tim/Fibercop, in accordo e con la sorveglianza dell’Ufficio Scavi del Comune di Ferrara.

Al momento gli interventi sono in corso o in programma in: Via Oroboni, via Guidoboni, V.lo Tranchellini, Via Stefani, via Don Pietro Rizzo, Via Del Campo, C.so I Maggio, Via Bagaro, Via Santa Caterina da Siena, Via Gondar, Via Arianuova, Via Cassoli, Via Vallelunga, Via Bardella, Via Stefano Trenti,Via Arginone, Via Domenico Rambaldi , Via G. Bianchi, Via Scutellari, Via Porta Catena, Via Borgo dei Leoni, Via Aducco, Via Polonia,Via Caldirolo, Via Argine Ducale, Via Foro Boario, Via Venezia 41, Via Smeraldina, Via Baraldi, Via Carboni, Via della Spagnara, Via Modena, Via Carletti, Via X Martiri, Via Tagliaferri, Viale Po, Via Porta Catena, Via E. De Amicis 31, Via Vallelunga 26, via Montecatini 10, Corso del Popolo, Via Mimosa, Via del Cipresso, Via dei Frutteti, Via del Salice, via Ribolla, C.so del Popolo, Via Miniera, Via Krasnodar, Via Carlo Porta, Via Giovanni XXIII 31, Via Maragno 37, Via Maragno 38, Via Gioia, Via Bottego, Via Diana, Via Dell’Industria, Via Della Sirena, Viale Volano, Via Darsena, Via Stefani, via Cavalieri Pico, via Arturo Torboli, Via Saffi, via Darsena, Via Isola Bianca 8, Corso del Popolo, Via Montefiorino, Via Foro Boario, Via Bologna, Via Grillenzoni, Via Bonafini, Via Pesci, Via Armida, Via Trentini, Via Leati, Via Bulgarelli, Via Panfilio, Via Contrada del Mirasole, Via Isabella D’este, Via Lionello D’Este, Via Bagaro,Via Santa Croce, Via Boiardo.

RIQUALIFICAZIONE AREA EX MOF – DARSENA

– In corso i lavori per la nuova ‘darsena cittadina’
Una nuova ‘darsena cittadina’ pensata come spazio verde per le attività del tempo libero, fra il centro storico e il fiume. E’ quella che il Comune di Ferrara intende realizzare con l’intervento di riqualificazione in corso nell’area verde compresa tra via Darsena e il fiume Volano, da corso Isonzo fino alla nuova sede del Cus. L’opera è inserita nell’ampio progetto dell’Amministrazione comunale per la rigenerazione urbana della zona ex Mof – Darsena, finanziato con fondi statali del ‘Bando Periferie’. AGGIORNAMENTO del 19 novembre 2021: nel cantiere Parco Darsena sono ripresi i lavori per la pulizia complessiva dell’area e le piantumazioni di nuove essenze arboree. Resta da terminare la passerella di collegamento con via Darsena in corrispondenza del nuovo giardino 2 Agosto.

MANUTENZIONE PONTI

– Manutenzione in corso al ponte di via Trigaboli a Cona
Sono in corso i lavori programmati dal Comune di Ferrara per la manutenzione ordinaria del cordolo sul bordo del ponte di via Trigaboli a Cona. Non sono previste modifiche alla viabilità.

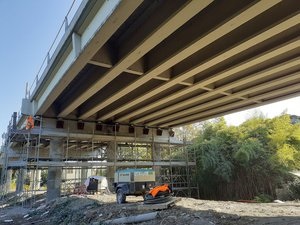

– Per il ponte di via Bonzagni manutenzione delle strutture e degli appoggi
Proseguono i lavori programmati dal Comune di Ferrara per la manutenzione conservativa del ponte di via Bonzagni, a Ferrara, che prevedono un risanamento globale delle strutture in calcestruzzo di 9 pile e relativi appoggi. In questi giorni sono in corso i lavori di sollevamento e ripristino delle strutture in calcestruzzo del ponte.

– In corso lavori di sostituzione del ponte di via Cascina, con chiusura al transito
Sono iniziati il 21 giugno 2021 gli interventi programmati dal Comune di Ferrara per la demolizione e la successiva ricostruzione del ponte di via Cascina sul canale Cembalina, in località Spinazzino. AGGIORNAMENTO dell’8 ottobre 2021: E’ già stata completata la realizzazione delle fondazioni profonde che sorreggeranno la nuova spalla sul lato di via Cembalina. Ora si dovrà attendere la maturazione del calcestruzzo, quindi l’esecuzione delle prove di portanza, prima di riprendere la costruzione della nuova spalla a sostegno dell’impalcato.

VIABILITA’: Per l’intera durata dei lavori la via Cascina resterà totalmente chiusa al transito. Previsto il divieto di transito anche in via della Cembalina nel tratto compreso tra via della Stanga e via Imperiale “eccetto gli autorizzati”, ovvero saranno ammessi al transito nel tratto non interessato dai lavori i veicoli con possibilità di ricovero oltre i mezzi di pronto soccorso o emergenza. I pedoni e i velocipedi potranno circolare in condizioni di massima sicurezza, compatibilmente con le esigenze del cantiere.
>> Percorsi alternativi: per i veicoli provenienti da via del Forno – via Cembalina, per accedere alla via Cascina, dovranno percorrere la via Cembalina e la via Spinazzino; per i veicoli provenienti dalla via Imperiale, per accedere a via Cascina, dovranno utilizzare come percorso alternativo un tratto di via Cembalina – via del Taglione – via della Stanga – via Cembalina, via Spinazzino.
Per quanto concerne il Trasporto Pubblico, Tper ha provveduto ad esporre le comunicazioni con avvisi al pubblico nella tratta tra S. Bartolomeo in Bosco e Spinazzino, che rimarrà esclusa dal servizio di trasporto.
I lavori avranno la durata presunta di sei mesi. Le modifiche alla viabilità saranno indicate da segnaletica di preavviso in prossimità dei tratti interessati.
